地暖舒適性的重要保障--地暖的安裝與地暖選材同樣重要
地暖是集舒適、環保、保健等眾多優點為一身的比較理想的采暖方式,溫度自下而上遞減傳遞,溫暖由腳自然而生,讓家庭采暖變得舒適健康,正在被越來越多的家庭所喜愛,發展趨勢強勁。但地暖除了要選擇優質的地暖主輔材料以外,地暖安裝工藝的好壞對后期的使用也有很大影響,因此地暖安裝施工必須嚴格按標準施工流程進行,才能免除業主的后顧之憂,舒適地享用地暖帶來的溫暖。
下面小編為您詳細介紹地暖安裝施工流程并搭配地暖安裝示意圖,帶大家一起探討下地暖保溫系統施工中的一些注意事項。
第一步:地面保溫系統施工準備:
做地面保溫系統鋪設前應保證土建地面墻體均已完工,并做過基礎找平,場地內無其他工種在施工。施工室內溫度應該符合所用管材要求合理使用溫度,因?yàn)榄h(huán)境溫度和管材的彎曲半徑有密切關系。清掃地面和墻體,使用水平尺校對地面平整度,1米以內高低差小于或等于5毫米。墻面或地面凸出部分用鐵鏟鏟除,用混凝土填充地面坑槽。衛生間和別墅底層應該做好防水層或者鋪設防潮膜。
第二步:鋪設保溫層、反射膜及鋼絲網

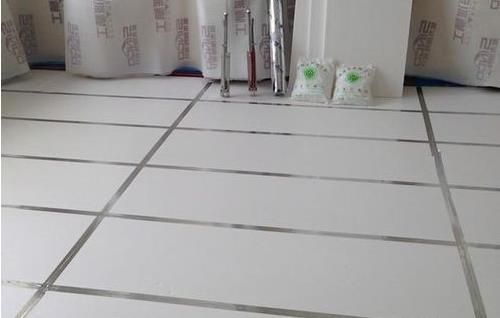

鋪設絕熱層之前,先做一層防潮層,然后鋪設邊界保溫條、地暖專用擠塑板及反射膜和鋼絲網。鋪設邊界保溫條之前要清掃墻體,保證墻面的平整度,避免保溫條在施工和使用的過程中脫落。邊界保溫條應該粘貼在供暖區域內所有與地面相交處的墻面和柱面上,邊界保溫條要具有優異的粘貼牢度保證其使用中不會脫落。在找平層上鋪擠塑板保溫層。常規區域鋪設擠塑板選用2公分厚度即可,對于潮濕環境或者保溫性差的區域應選用大于2公分的厚度。擠塑板應選擇密度、抗壓強度、導熱系數等指標均能達到地采暖技術規程要求。擠塑板與邊界保溫條之間的連接縫隙要使用鋁箔膠帶進行粘連一起,防止更多的熱量透過墻體邊縫隙散失掉。兩張擠塑板之間也應采用鋁箔膠帶粘連,保證其系統整體的密封性。
保溫板鋪設好之后,鋪設反射膜,為了防止熱量向下流失,運用鋁箔反射膜鋪設的一層保護層。由于反射膜的使用環境,在選擇反射膜的時候應選擇耐堿性強的產品。反射膜主要是把溫度向上輻射,減少溫度向下傳導的損失。反射膜鋪貼在保溫板上,一定平整,不得有褶皺,并且要遮蓋嚴密,不得有漏保溫板或地面現象。鋼絲網是為能更好的固定采暖管與保護填充層,使其壽命延長的效果。主要起到均勻溫度和拉扯填充層,防止填充層在加熱過程中開裂。
第三步:地面管道施工

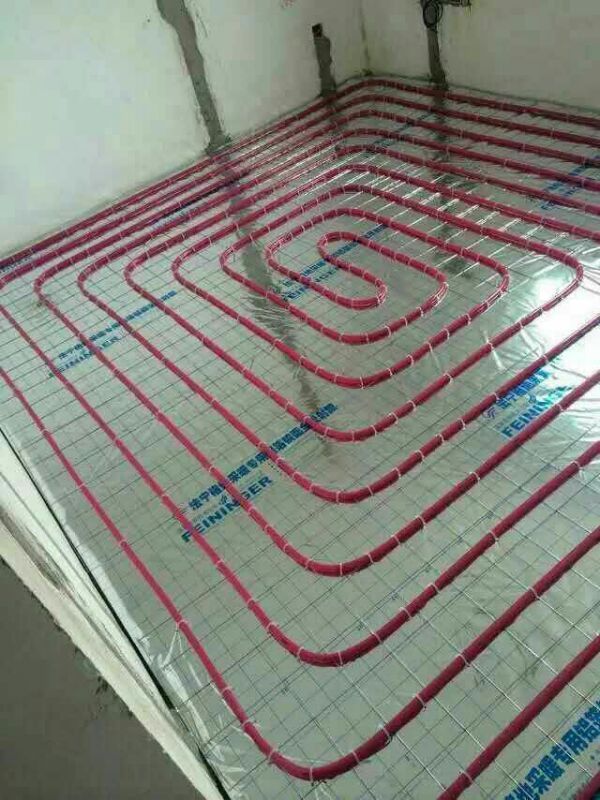

按照施工圖紙鋪設地暖盤管,與設計回路相符合,管道鋪設間距與設計相符合,靠近外墻、外窗處以及樓層挑空等耗熱量較大區域的管路要加密,并用塑料卡釘將管材固定于復合保溫板及反射膜上。當?shù)孛婷娣e超過30㎡或邊長超過6m及回路與回路之間應設置伸縮縫。切割寬度為2.5CM的保溫板,用扎帶固定在第一層鋼絲網上作為伸縮縫。伸縮縫應從絕熱層的上邊緣到填充層的上邊緣整個截面上隔開。此外,還要對管道進行水壓沖洗、吹掃等,保證管道內無異物。用卡釘或鋼絲將地暖管固定好。盤管鋪設完畢后用優質鍍鋅鋼絲網擺放地暖管上方,對地面起到一定的防裂作用。地暖管應選用壁厚標準、質量穩定的優質地暖管并用卡釘固定,通常盤管間距根據現場情況20cm左右調整,一個回路通常不建議超過80米管,覆蓋面積不超過15平。
第四步:安裝總控系統(安裝分水器)
將分集水器水平安裝于圖紙指定位置,分水器在上集水器在下,間距200mm。集水器中心距地面高度不小于30cm安裝牢固。安裝主管道時應保持3坡度,隔一定距離安裝固定支架或掉卡。一個系統工程中,分水器8路以內通常用1620主管、1216支管(1組分水器8路以內、2組分水器相加不超過8路),超過8路(含8路)以上通常用2025主管、1216支管。分水器罩子并非裝飾性的,后期在做櫥柜時,在空間不足的情況下,可以拆除外罩。但在前期必須安裝好分水器外罩,防止在裝潢階段,分水器受到重?fù)艋蚱茐,主要還是起保護分水器不受損壞。
第五步:對地暖進行打壓試驗
水地暖打壓是為了對地暖盤管系統的氣密性進行檢測,確保所安裝的系統在后期使用中不會出現漏水、滲水現象。也是對工程質量的一個驗收,是一個至關重要的工序!
第六步:混凝土回填層施工

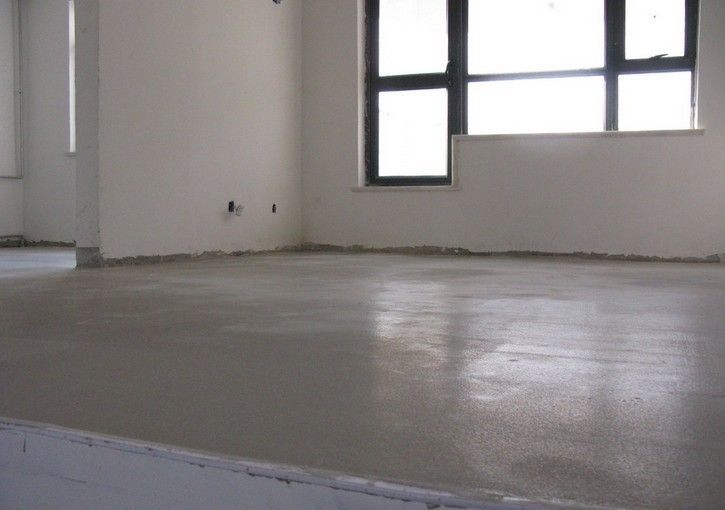

混凝土回填層的厚度一般在3-5CM左右,至少不應小于3CM;靥顚拥幕炷僚浔葢嚴格執行《普通混凝土用砂、石質量和檢測方法標準》的比例標準。地暖加熱管安裝完畢且水壓試驗合格后 48 小時內完成混凝土填充層施工;炷撂畛鋵邮┕ぶ校 嚴禁使用機械振搗設備;施工人員應穿軟底鞋,采用平頭鐵鍬。
關于地暖系統的施工小編就與大家分享到這里。另外地暖系統中,與施工同樣重要的是選擇優質的地暖保溫材料,好的地暖保溫材料,可以使用戶在使用過程中無后顧之憂。
